안양교도소 부지, 복합 문화 녹색도시 완성

사업 개요

  • 위치 : 안양시 동안구 호계동 458-1 일원(현 안양교도소)
  • 면적 : 약 320,000㎡
  • 사업기간 : 2022. ~ 2030.

추진 배경

    • 1963년 준공된 안양교도소 일대는 평촌신도시 조성 등 도시 확장에 따라 안양 남부권의 중심지로 변화하였으며, 이에 따라 장기간에 걸쳐 교도소 이전을 위한 정책적 노력 지속되었으나 이전 대상지 주민 반대 등으로 합의에 이르지 못하고 갈등 장기화
    • 이에 실효성 있는 이전 방안을 모색한 결과 사법절차 수행상 이전이 불가한 미결수 관리 기능은 기존 부지 내에 존치하되 일부 부지를 활용하여 시설을 현대화하는 한편, 기결수 관리 기능은 관외로 이전하고 나머지 부지는 지역발전을 위해 개발하기로 합의하고 2022년 법무부와 업무협약을 체결함

추진 현황

추진 현황
2022. 8. 업무협약(MOU) 체결(안양시↔법무부)
※ (협약명) 안양교도소 이전 및 안양법무시설 현대화 사업
2022.10. ~ 2023.10. 실무협의체 회의(안양시↔법무부)
2023. 8. ~ 2023.11. 사업 주민설명회 개최(관내 31개동)
2024. 4. ~ 2025. 6. 사업 총괄청(기재부) 협의
2025.12. 사업계획(안) 제출(市→법무부→기재부)

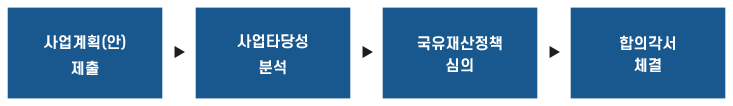

사업 주요 절차(국유재산 기부 대 양여 사업관리 지침)

향후계획(주요 일정 등)

향후 추진계획
2026. 1.~ 사업 타당성 분석(국토연구원)
2026. 국유재산정책심의회 심의(재경부) 및 합의각서 체결
2026. 사업시행자 지정 및 대체시설 건립 추진
