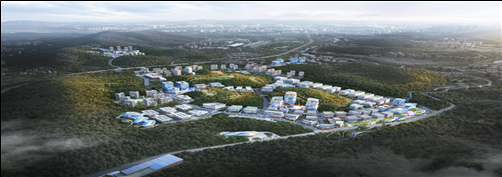

박달스마트시티 조성사업
사업 개요
- 위치: 안양시 만안구 박달동 일원
- 면적: 3,280,000㎡
- 사업기간: 2019. ~ 2033.
추진 배경
- 만안구 박달동 일원은 우수한 지리적·교통적 여건임에도 불구하고 70년 이상 주둔하고 있는 대규모 탄약시설 등으로 장기간 지역발전이 정체되고 있는 실정으로,
- 탄약시설 이전·지하화를 통해 작전효율성 증대와 군사시설 현대화 · 과학화에 기여하고, 만안구·동안구 균형발전을 통한 지속가능한 도시성장을 도모
추진 현황(주요 추진 실적)
| 2018. 10. 4. | 탄약시설 이전(지하화) 제안서 제출(국방부→안양시) |
| 2020. 6. 15. | 기부 대 양여 이전협의 진행 통보(국방부→안양시) |
| 2021. 2. 26. | 합의각서(안) 제출(안양시→국방시설본부) |
| 2021. 4. 16. | 최초 합의각서(안) 승인 건의(국방시설본부→국방부) |
| 2021. 8. 9. | 기부 대 양여사업 승인 건의(국방부→기재부) |
| 2023. 8. 29. | 우선협상대상자 선정(삼성증권 컨소시움) |
| 2024. 6. 28. | 특수목적법인(PFV) 설립 |
| 2025. 2. 4. | GB관리계획변경 국토부 입지대상시설 사전심사 |
| 2025. 8. 12. | 기재부 국유재산정책심의 |
| 2025. 9. 24. | 최초 합의각서 체결(안양시↔국방시설본부) |
| 2025. 10. 24. | 사업시행자 지정(국방부→안양시) |
향후계획(주요 일정 등)
| 2026. | 대체시설 기본 및 실시설계 착수, GB해제 관련 관계기관 협의 |
| 2027. | GB해제 및 GB관리계획(변경), 개발계획 수립 |
| 2028. ~ 2030. | 대체시설 착공 및 준공, 양여부지 취득 |
| 2031. ~ 2033. | 양여부지 조성 완료 |
홍보자료(언론보도, 기타 홍보자료)
-
안양시, 국방시설본부와 합의각서 체결(디지털타임스, 2025.9.24.)
https://www.dt.co.kr/article/12019844?ref=naver -
안양시, ‘박달스마트시티’ 사업시행자 지정(KBS, 2025.10.28.)
https://news.kbs.co.kr/news/pc/view/view.do?ncd=8392883&ref=A
